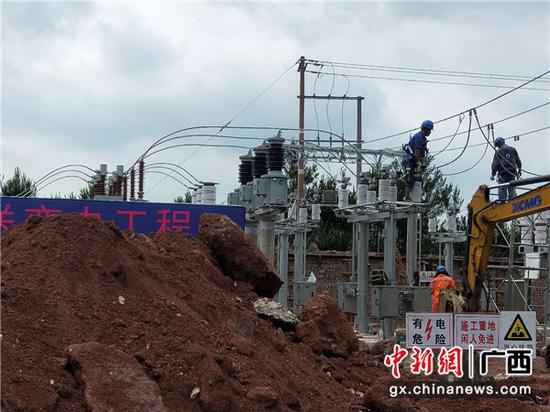

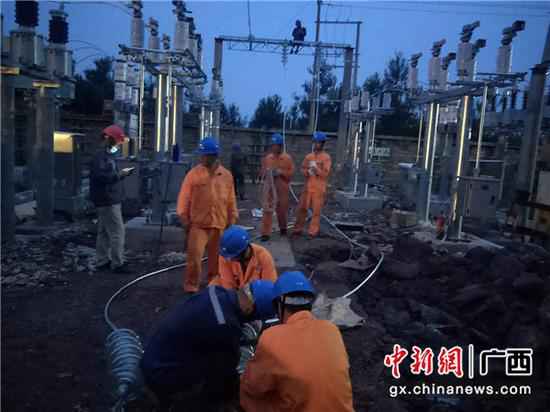

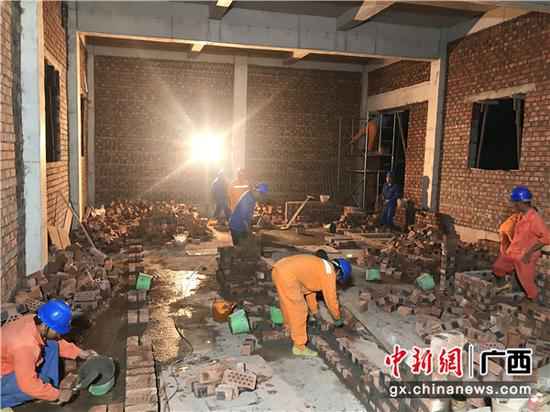

图为施工现场。 农钰锋 摄 5月19日电(胡仁艳 梁聪)广西领土都市凭祥市上石镇一座人迹罕至的山坡上,克日泛起一片忙碌情形:白日人头涌动,晚上灯火通明。南边电网广西崇左凭祥供电局今朝正在全力冲刺抵边村寨工程建树。那座山坡是该局2020年重点抵边村寨项目35千伏诛卡变电站的施工现场。该变电站也是该局近10余年来主导新建的第一座35千伏变电站。 崇左凭祥供电局项目中心认真人邹猷海先容,停止5月12日,抵边村寨项目35千伏诛卡变电站工程已完成总工程量的70%;3条10千伏线路项目已完成架线施工14.3千米,现场施工已经完成总工程量的80%。
图为施工现场。 农钰锋 摄 据相识,35千伏诛卡变电站打算投资1637万元,新建变压器1台,容量5000千伏安。该项目建成后,将为凭祥市东南部上石镇板旺、法卡山片区等领土村屯提供靠得住电源点。同时,配套新建3回10千伏线路。这不只将实现法卡山双电源供电,也将大大提高法卡山四周村屯的供电质量,满意军民的用电需求,加快油隘村边民互市综合关隘经济成长,进一步晋升配电网康健程度,担保住民和各边贸企业的靠得住用电。
图为施工现场。 农钰锋 摄 受新冠肺炎疫情影响,35kV法卡送变电工程项目2月20日才全面复工。为夺回受疫情影响的工期,崇左凭祥供电局僵持防疫、出产两手抓,加速推进抵边村寨项目建树力度:增强与内地当局、疫情应急批示部相同协调,提前做好建树物资和施工人员的统筹布置,落实防疫法子等前期事情;体例抵边村寨项目百日攻坚动作事情方案,倒排工期,层层落实,实行挂图作战,逐项梳理出单体工程;将全进程细化为3个节点,明晰各项环节方针任务,确保责任落实到位、法子执行到位,复工建树全力提速和冲刺,力图要把受疫情影响延长的工期赶返来,定时保质完成项目建树。 据悉,为加快安详推进“抵边村寨”工程建树,崇左凭祥供电局当真落实农网工程打点要求,成立健全有效的常态事情打点机制,深化物资、实施、验收、决算等各环节的流程打点,提高效率;完善安详出产打点制度,创新应用移动监控摄像头等现场管控模式,对要害施工节点、功课任务举办移动监控,工程质量、安详获得有效管控,确保建树“零变乱”。(完) |
